<ruby id="8aiao"><rp id="8aiao"></rp></ruby>
    <wbr id="8aiao"><var id="8aiao"></var></wbr>
    1. 99久久国产一区二区三区,亚洲日本欧美日韩中文字幕,久热这里只有精品12,激情偷乱人成视频在线观看,久久成人 久久鬼色,亚洲中文字幕亚洲中文精,久久精品国产精品亚洲综合,久久久久久九九99精品

      科潔煙囪防腐工程|煙筒防腐|煙囪內外壁防腐-煙囪防腐工程

      熱門點擊: 礦山除塵器|鍋爐除塵器設備|鍋爐布袋除塵器|電爐除塵器|煙囪防腐工程|木工除塵器|化工廠布袋除塵器|焦化廠脈沖布袋除塵器|
      當前位置:首頁>產品中心>煙囪防腐工程
      煙囪防腐工程-煙筒防腐-煙囪內外壁防腐

      煙囪防腐工程

      泊頭市科潔_承接煙筒防腐,煙囪內外壁防腐,煙囪防腐工程,_施工隊伍,效果好,技術好。
      產地:滄州>泊頭市
      供應商:河北科潔環保設備有限公司
      點擊這里給我發消息
      技術咨詢熱線:
      13373375368

      煙囪防腐工程詳細內容介紹

      泊頭科潔環保常年承接煙囪防腐工程:煙囪防腐、磚煙囪防腐、水泥煙囪防腐、鋼鐵煙囪防腐、砼煙囪防腐、玻璃鋼煙囪防腐、煙囪脫硫防腐、煙囪內壁防腐、煙囪內外壁防腐、煙囪刷色環、煙囪刷航標、煙囪(包箍、平臺、爬梯、護網)防腐。
      一、編制依據:
      《煙囪設計規范》 (GB50051-2002)
      《建筑鋼結構焊接技術規程》 (JGJ81-2002)
      《建筑防腐工程施工及驗收規范》 (GB50212-2002)
      《建筑防腐工程質量檢驗評定標準》(GB50224-95)
      《工業建筑_設計規范》 (GB50046-2008)
      《火力發電廠煙囪(煙道)內襯防腐材料》(DL/T 901-2004)
      ASTM-DS364M《FRP內筒的設計制造安裝規范的技術》(GB50051-2013)
      煙囪設計規范(GB/132811-2014)
      采用專用乙烯基樹脂(SW905-2)
      接縫處采用專用樹脂TJ-4112脫硫脫硝專用樹脂
      采用FRP專用拉擠弧形技術錐體成形技術成型板
      采用FRP專用矩形技術成型板
      采用FRP圓線技術成型板
      采用_吊裝技術
      采用高壓泵的注漿技術
      采用防酸防潮濕的專用樹脂

      二、煙囪的自然條件及環境
      貴廠提供煙囪的自然環境條件,煙囪的結構特點、煙氣脫硫脫硝,脫硝為SNCR800-1100℃,SCR脫硝300-420℃,脫硫出口為50-90℃,根據濕氣的工藝參數設計。

      三、根據多年的案例進行對錐形、矩形或圓形煙煙道筒的防腐設計方案
      3.1 根據10年的研制及工程案列,我公司把原有FRP的糊制工藝及鱗片的工藝,常有在2-3年或4-5年_有很多案例,掉片,掉層或局部脫落現象,主要原因因為混凝土或磚砌的煙囪,膨脹系數為20-50時,每100米膨脹為30mm系數8-12/100000為8-12x10-6,由于手糊的膨脹系數為8-12.10x-4是磚和混凝土的膨脹系數都不一樣,造成脫落的主要原因之一,再加上采用的樹脂遇潮濕長期的吸水、吸潮、吸酸造成粉化而造成事故較多不能達到30年到20年的技術要求。
      根據30年的技術改造問題,我公司研制一種拉擠成型,根據塔的錐度及各段周長,形成扇形板為下料尺寸,然后裝塔的內壁,利用弧形而進行支撐,固定點采用不銹鋼膨脹釘進行扎死,這種板為代止口槽型,這種槽型的 的是,從煙囪底部開始升高,為每節580mm,其中有20mm米為插入槽,二層插入到一層,直到頂部,目的是不脫落,每層槽進行灌膠,膠采用遇潮濕可固化的防腐樹脂,同時加入耐酸堿水泥,每一層加壓灌膠,從底直到頂部來完成,這層防腐層加灌注而成,在外面的二層為防腐板,它的收縮效和磚、水泥的膨脹系數為2.6~7.2x10-6和水泥、磚為同一系數,這是造成30年不脫落的主要_技術,這種板采用ASTM-D5364M《FRP內筒的設計、制造、安裝規范》GB50051-2013《煙囪設計規范GB\T32811-2014(燃煤電廠用玻璃鋼內筒)》的技術要求,采用阻燃乙烯基樹脂SW905-2筒內,筒 防老化耐抗?jié)B、防老層,內表而平正光潔,無纖維外露,無泛的等技術要求。實際上_是外邊是磚的,里邊是一種FRP板形成塔筒型為內套的FRP錐體一層,這是指錐體的煙塔。
      3.2 對煙道方的和圓形的都是采用這個道理,在煙道都SW905-2乙烯基拉擠成型代有槽的板材工藝,形成方形內壁管或圓形的內壁筒,解決了,膨脹造成樹脂磷片的松動問題,脫落問題。
      3.3 煙道與塔壁聯接處要采用納米級碳纖維和陶瓷納米的環氧樹脂做接口處,此樹脂為專用的斷面接口樹脂,這樣_全部解決了接縫問題。
      3.4 做為一層防腐的樹脂層,由于有外部的乙烯基抗壓板,在接口處可以采用高壓泵打代帶有防酸的水泥防酸的樹脂進行灌注而成。
      3.5 施工前對煙囪進行檢查,安裝吊籃、清理煙囪原有內壁表面污垢、對煙囪的原有磚層進行高壓水沖洗;進行表面砂漿找平后使用膠泥涂刮3-5CM、在膠泥表面上進行二布三油玻璃鋼防腐。
      3.6 _性能:長期運行在煙氣脫硫后的濕煙氣環境中(煙氣溫度約45℃),能夠耐濕煙氣的酸性結露腐蝕。
      3.7 抗?jié)B性:對含有Cl-1、F-1的酸性煙氣結露液體具有良好的抗?jié)B透性。
      3.8 可修復性:防腐層局部破損后,可以在短時間內修復,修復區的性能不能有明顯下降。
      3.9 低熱膨脹系數:當煙氣被旁路隔過脫硫吸收塔,以及由于空氣預熱失靈等情況造成的溫度突變時,所有內襯防腐材料均應_不會受到因熱膨脹損傷而影響正常工作。
      3.10 使用壽命:裝置的服務壽命為20年,大修周期為5年。其中煙囪竣工驗收后質保期為1年,并_在工程竣工后的下一個大修周期,對煙囪內部進行檢查,對于質保期內出現的問題,應無償提供服務。
      3.11 煙囪外壁加固
      施工前對基面進行污垢鏟除清理、清理后整體進行二層聚合砂漿修復加固厚度3-5CM、在聚合砂漿表面進行專用加固料加固厚度2mm、整體檢查驗收無問題后涂刷封閉料二遍。
      3.12 本工程的施工應符合中國以及地方的安全和環保法規,防腐單位應采取足夠的措施避免其工作現場出現安全隱患和事故,并對出現的這類安全責任負責,且承擔全部的損失及賠償。
      3.13 本工程的施工不得對煙囪本身結構安全造成_破壞,并確保防腐施工不會影響煙囪安全。
      3.14 防腐單位對煙囪防腐工程質量承擔全部責任,并對因煙囪防腐質量問題帶來的相關工作負責。
      3.15 防腐單位應根據本工程具體情況提出性能可靠、成熟的防腐設計方案以及切實可行的施工方案,并且采取時時影像手段監控全部施工過程。
      3.16 防腐單位應圖解說明其防腐內襯的結構,施工圖要求全面詳細,特別是接頭部分和典型部位_表達清楚。
      3.17 防腐單位應遵守需方的工程總體進度計劃,服從需方的整體調度安排,根據煙囪實際情況編制工期,工期計劃中須充分考慮防腐材料的養護。
      3.18 所有需要防腐的煙囪內外壁表面處理_滿足我國、行業相關規范、標準要求。
      3.19 清洗煙囪內壁運行積灰,并對積灰嚴重的地方重點清理,做到表面無積灰、油污。
      3.20 煙囪內壁表面_干燥,_煙囪內壁含水率低于防腐材料的施工要求。

      四、高空作業對設備、吊盤、起重機、安全帶、安全帽、地錨、頂架、上料裝置、吊盤裝置的安全設計,試驗方法等。
      4.1 對起重機吊重為500KG,起重的為10000KG,20倍的系數,鋼絲繩為∮20MM,為5000KG吊重,實吊500KG,起重機加2道軌鎖,每道軌鎖為10000KG,對上述全部在2米處吊高時,做試驗人員為第三方,試驗后方可使用。
      4.2 對頂部吊架裝置做吊5000KG,試驗3個小時吊高2米,試驗3小時,吊高2米,照像驗試。
      4.3 對吊盤做1000KG的吊重,高2米的試驗,照像驗證。
      4.4 對吊盤對邊偏重試驗達到300KG偏重試驗。
      4.5 對地錨做5000KG3小時拉伸試驗,實際使用200KG。
      4.6 對安全帶做4個人的載重試驗,每天上去一次試一次照像記錄方可使用。
      4.7 對上料裝置試驗300KG中,吊裝實用100KG,試驗高度10米。照像驗證。
      4.8 高空作業人員入保險,保險費每人2000元左右。

      五、施工工程范圍、方案及措施
      本工程包含煙囪的內外壁表面清理,對煙囪內壁的原有磚層進行高壓水沖洗,進行表面砂漿找平后使用膠泥涂刮及手糊玻璃鋼施工;外壁的表面處理及混合砂漿修復、專用加固料的加固及密閉料的涂刷。
      承包商需提供工作平臺以及起吊設施,其中施工設施_備足余量,以_按照工期完成。
      承包商負責以上起吊設施的安裝、拆卸、施工所需工藝及安全措施的實施等滿足防腐工程要求的所有施工項目。
      承包商負責現場文明施工管理工作,施工的廢棄物以及積灰_及時清理,運至買方指定區域。
      煙囪防腐設計方案
      推薦的總體設計方案
      內壁:
      a)進行煙囪表面處理;
      b)對原煙囪內壁采用水沖洗+人工打磨,并用聚合物砂漿進行修補找平;
      專用弧板成型錐體,在專用弧板加高壓泵注專用膠。
      外壁:
      a)進行煙囪表面處理;
      b)采用混合砂漿修復;
      c)專用加固料加固;
      d)密閉料涂刷。
      施工組織措施
      我公司決定在施工現場成立工程項目部,以便合理安排優化施工工藝,確保工期、質量,同業主、監理工程師、和廠內施工單位作好協調工作,作到每個施工環節銜接緊湊,不推諉拖延,_工程項目按期改造交付使用,做好質量控制、進度控制、安全控制、成本控制、組織協調工作。

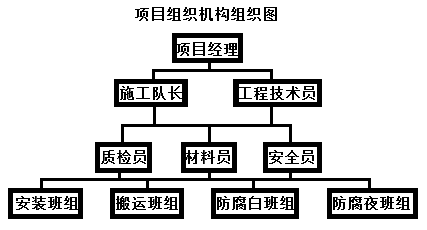

      5.1 項目管理人員職責
      ①項目經理:實行項目經理負責制對工程全面管理,對業主和公司負責。與業主、監理工程師保持經常接觸,解決工程施工中隨時出現的各種問題,對工程質量、工程進度、安全情況、成本控制實行現場管理。
      ②施工隊長:協助項目經理管理施工生產,督促各項制度的實施嚴把安全質量關,抓好安全質量工作,把安全質量生產責任制落實到位;處理施工過程中出現的具體問題,并負責項目部的一些日常工作。
      ③工程技術員:具體負責工程項目的_施工技術管理工作
      a. 完成現場的施工技術交底、施工布置、施工過程中的施工技術巡查、并與質檢員配合做好驗收工作;
      b. 負責編制施工交底方案,并審核施工方案是否符合工程實際現狀;
      c. 完成與項目有關的計量、試驗工作;
      d. 負責解決施工現場出現的技術問題,以及與設計、監理方協作,解決施工過程中的有關技術問題。
      ④質檢員:對工程施工質量負責,建立完善施工現場質量記錄。
      ⑤材料員:遵守我國法律政策,為工程及時提供優良、優價符合要求的材料。對進廠材料進行取樣檢查,檢驗合格后辦理手續,由會計按時結清賬目,建立各種臺帳。
      ⑥安全員:對工程的安全生產負責,組織實施安全技術措施,進行技術安全交底。對生產中存在的不安全因素及時發現及時處理,每天進行跟班作業對作業平臺、起重設備、通訊設備及現場所有的工程機具進行日常檢查,對不安全因素有權作出處理并及時匯報。

      5.2 施工技術管理制度
      施工技術管理按照施工階段,可分為施工準備、施工過程中和施工后交工驗收三個階段的技術管理。
      1)、施工前的技術準備
      a. 由工程技術部門會同經營部門編寫招投標書,工程技術部門完成技術標書,經營部門完商務標書。
      b. 根據中標通知書,由項目經理牽頭會同經營部門簽訂工程合同或協議書,編寫施工組織設計或施工方案,并提出各種計劃。
      c. 組織調整設計技術條件、工程特點,同時進行各種施工技術資料的準備,和建設單位明確質量控制程序等要求。
      d. 聽取設計技術交底,做好施工技術交底,重點應明確。
      e. 繪制施工總平面圖、明確(生產、生活)臨時設施計劃,施工現場臨時供電、供水、道路,布置用電和用水線路、容量,建設單位應提供測量標準。
      f. 結合工程特點,本單位技術素質,組織好有關人員的技術培訓工作,要理論與實踐結合,進行考核發證,使參加培訓人員持證上崗。
      g. 對于原材料、半成品進行抽樣檢查,也可進行外委托試驗,一般均由內部試驗,工人班組在用料前使用自備儀器檢查。
      2)、施工中的管理技術
      a. 按設計交底、施工資料、施工組織設計或方案,向施工隊組進行技術交底,要完成書面交底資料,每個工作技術人員要認真負責,當設計修改施工方案變動時重新交底。
      b. 審查設備和材料的合格證,對于設備管件要參加中間交接驗收工作,對新材料、新產品除有出廠合格證外,還應有技術鑒定書和說明書,對產品有快懷疑者應進行抽樣檢查。
      c. 設計變更和技術解答的管理要做到分級管理,每個工作技術人員要注意保存。文件應有設計人員簽署意見,以便交工和結算。
      d. 及時處理現場發生的技術問題,可用技術解答形式向設計、建設單位提出。每個工作技術人員做好記錄,以便交工、結算、總結使用。
      e. 參加工程質量總是的管理,采用分級管理形式。對于發生質量事故項目部要按質量評定標準返工真至合格。
      f. 加強技術文件管理,記錄填寫要寫防宋體,要規格化、標準化,并_與施工同步完成。工作技術人員應完成這項工作,并負責提出交工資料。
      g. 會同質量檢查人員,進行工序交接檢查工作,未經簽定者不得轉入下道工序,工程結束時要通過“三查四定”對工程全面檢查。
      3)、施工后交工驗收階段
      a. 參加交工驗收工作,及時、準確提出各種施工記錄、合格證、試驗證明等,并將資料裝訂成冊。
      b. 施工結束后,即編寫施工總結。
      5.3 施工前準備
      原材料進場
      1)、將現場所用的水、電等能源架設到位,并確保能夠安全使用。確定現場清灰污水排污口。
      2)、根據現場實際情況為進入煙囪施工,我司準備從煙囪檢修門打開,清灰將煙囪內結灰全部清出煙囪。
      3)、為確保工期,計劃在準備期的后3天內,視天氣情況,將吊籃承重大梁安裝到煙囪頂口處。
      5.4 施工工藝流程
      煙囪內壁防腐工藝流程如下:
      施工準備→積灰清理→搭設吊籃作業平臺→組裝吊籃→檢查驗收→合格→處理煙囪表面→內壁清洗及表面缺陷修補→檢查驗收→合格→涂刮膠泥→檢查驗收→合格 →手糊玻璃鋼二層→合格→拆除吊籃等設備→竣工
      煙囪外壁防腐工藝流程如下:
      施工準備→表面處理→檢查驗收→合格→混合砂漿修復→合格→專用加固料加固→合格→密閉料涂刷→合格→驗收→竣工
      5.5 施工質量驗收
      為了確保本項目的_施工質量,施工過程中的每一步,均按照由我司按照內部質量管理體系和相關我國標準編制、并經過電廠管理部門和監理公司審批后的驗收方法、驗收標準進行。
      每個分項、每個節點的質量驗收,均需要填寫相關檢驗表格,這些分項、節點的合格驗收表格,_組成我司在該項目上的終質量檢驗記錄,并在全部施工項目完成之后,統一匯編、裝訂,送交業主方存檔、備案。
      5.6 本工程主要施工機械設備表
      為了在規定的時間內,優良地完成本項目的施工任務,根據本項目的特點和計劃工期,以及我司施工人員的施工能力、設備狀況,我司將向該工地調遣如下施工機械、機具:
      設備、工具名稱 數 量 備 注

      設備、工具名稱

      數

      備  注







      10T卷機



      ∮20鋼絲繩280米,帶3個剎車

      1T卷揚機



      ∮8鋼絲繩280米,吊貨用。

      注漿泵



      2-10升,壓力6Mpa,重100KG,30-150r/min

      高壓水槍



      10Mpa,清理用

      吊盤

      3套

      上頂架19件,屋頂13件

      手切鋸

      2臺

      帶切片10片

      角磨機(小)

      2

      帶拋光片20片

      電纜線6m2

      300米

      150米/根

      電錘(中型)

      2個

      卡∮20合金頭和料釘配制

      防爆照明

      12套



      工作燈

      5套



      電焊機

      2

      B*250

      手動攪拌器

      2個



      尼龍繩

      350米

      ∮18

      單滑輪

      4個

      ∮20

      單滑輪

      4個

      ∮8

      配電

      2套



      刮板、毛刷

      若干



      角尺

      2個



      卷尺

      2個



      橡皮錘

      2個





      膨脹螺栓

      若干



      活動搬手

      2個

      350MM

      手鋸

      若干



      鋸條

      若干



      鐵錘

      若干



      電線

      350米



      對講機

      4臺



      水平經緯儀

      2臺



      紅外線長度尺

      2臺



      手推車

      1個



      木質工作臺

      2個

      800*1000*2000

      雙芯電纜

      350米



      安全帽

      若干



      安全帶

      若干



      安全服

      若干



      頭燈

      若干



      安全繩

      若干



      插排

      若干






      六、竣工資料移交及驗收
      竣工驗收
      ①工程全部完工,_固化后,現場負責人,技術負責,質檢員會同甲方,監理進行三級驗收。
      ②驗收合格后,甲.乙監理三方驗收簽字,甲方評定驗收質量等級。
      ③驗收不合格部分,乙方應無條件返工。達到合格標準。
      竣工資料
      做好施工中各種資料的積累、整理工作,做好質量檢查記錄。工程完工后,及時將竣工資料裝訂成冊,移交甲方,竣工資料包括:
      ①材料產品說明書、產品批號、合格證、質檢報告;
      ②施工檢驗批
      ③開工、竣工證書;
      七、售后服務
      ①在安裝過程和質量_期內,因產品質量問題而造成的產品損壞或不能正常使用時,我方無償更換。
      ②質保期內,我方_無償供應備品備件。
      ③質保期后,如果采購方有必要請我方人員到現場服務時,我方人員將積_到現場服務。


      相關產品瀏覽

      聯系方式

        河北科潔環保設備有限公司

        地    址:河北省滄州市泊頭市四營鄉黃屯村

        郵    編:062151

        手    機:13831705065 微信同號

        傳    真:0317-8301103

        Q      Q:564230470

        郵    箱: kejiehuanbao2016@163.com
      首頁|礦山除塵器|鍋爐除塵器設備|產品中心|產品案例|采購指南|資訊中心|企業簡介|聯系方式| 網站地圖
      公司名稱:河北科潔環保設備有限公司 公司地址:河北省滄州市泊頭市四營鄉黃屯村 電話:13831705065 傳真:0317-8301103
      手機:13373375368 網址:http://m.inskx.cn
      河北科潔環保設備有限公司 2011(C)版權所有 并對網站所有內容保留解釋權 冀ICP備19003092號-1

      冀公網安備13098102000378號

      PowerBy:速貝·網搜寶 網站建設:中科四方 技術支持:速貝微博
      主站蜘蛛池模板: 精品人妻日韩中文字幕| 高清无码爆乳潮喷在线观看| 亚洲成av人片不卡无码手机版| 2020国产欧洲精品网站| 国产亚洲av产精品亚洲| 久久综合久色欧美综合狠狠| 国产亚洲一区二区三区四区| 2022最新国产在线不卡a| 爆乳日韩尤物无码一区| 内射极品少妇xxxxxhd| 亚洲一区二区av观看| 溧水县| 日本不卡片一区二区三区| 亚洲欧美牲交| 国产999久久高清免费观看| 国产高清小视频一区二区| 无码一区中文字幕| 欧美亚洲另类制服卡通动漫| 欧美人伦禁忌dvd放荡欲情| 国产精品一区二区三区av| 人人妻人人狠人人爽天天综合网| 99久久婷婷国产综合精品青草漫画 | 国产午夜美女福利短视频| 色香欲天天影视综合网| 一本精品99久久精品77| 成av人电影在线观看| 亚洲日韩欧美丝袜另类自拍| av天堂亚洲天堂亚洲天堂| 亚洲色丰满少妇高潮18p| 国内精品亚洲成av人片| 四虎精品视频永久免费| 深田えいみ禁欲后被隔壁人妻 | 国产99久久精品一区二区| 成年女人永久免费观看视频| 国产精品一区二区三区av| 午夜高清福利在线观看| 亚洲欧美综合精品二区| 激情亚洲专区一区二区三区| 久久天天躁狠狠躁夜夜躁2012| 1区2区3区4区产品不卡码网站| 海原县|
